華南公司庫布齊沙漠送電上海工程提速攻堅

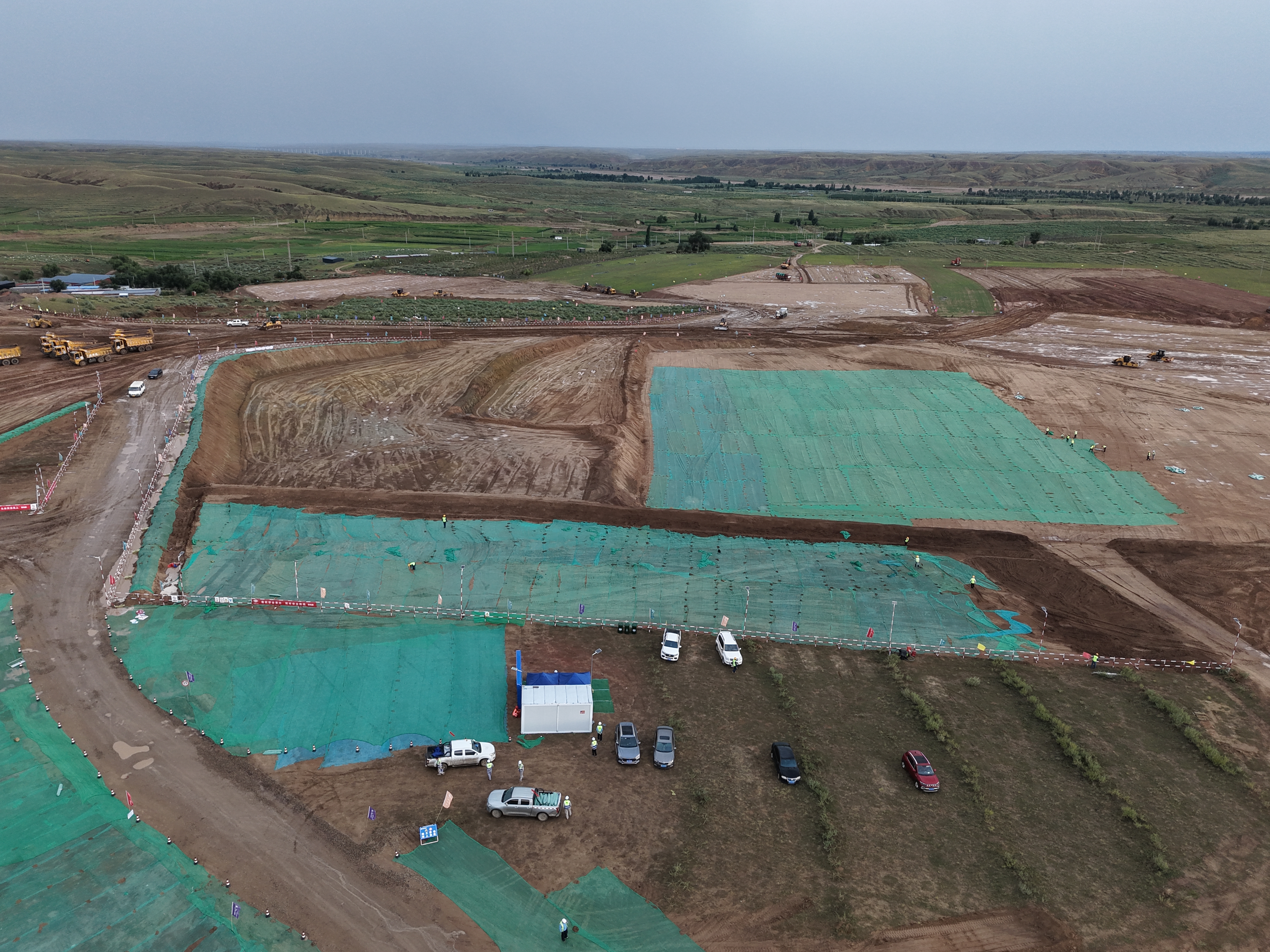

近日,由中國化學工程第四建設有限公司華南公司承建的華能北方內蒙古庫布齊沙漠送電上海工程配套煤電項目四通一平工程建設穩步推進,現場多區塊同步開展場地平整、土方挖填等作業,截至目前累計完成挖填方總量25.3萬立方米,單日施工進度保持穩定可控。
該項目是國家“十五五”首個獲批的“沙戈荒”外送基地標桿項目,具有時間緊、任務重、要求高等難題和挑戰。項目部統籌謀劃、精準排布,通過合理劃分施工區塊、優化流水作業工序,實現多班組分段同步施工,各作業環節銜接順暢。施工中,項目部以打造精品工程為目標,堅持質量、安全、環保同謀劃、同部署、同落實。在質量管控方面,嚴格執行土建施工規范,常態化開展環刀取樣檢測,精準把控回填土壓實度、含水率等核心參數,同步投用智能壓實監測系統,推動土方碾壓施工向數據化、標準化升級;在安全保障方面,邊坡采用臺階式放坡工藝,臨邊區域搭設標準化硬防護設施,創新引入系留式無人機高空照明系統,破解夜間施工照明覆蓋不足難題,降低人機交叉作業風險;在綠色施工方面,裸土防塵網全覆蓋,灑水車輛常態化循環降塵,最大限度降低施工對周邊生態影響,打造沙漠地區綠色施工樣板。
下一步,項目建設團隊將持續保持攻堅態勢,優化施工組織、夯實管控根基,高標準推進各項建設任務,為后續主體工程開工創造有利條件,助力國家跨區域能源外送標桿項目早日建成投產,服務全國能源資源優化配置與“雙碳”目標落地。
(通訊員 劉茂梟)
